Сметы: как руководителю «видеть деньги» в проекте
Материал собран как практический навигатор по сметам: от исходных данных и нормативной базы до рисков, коэффициентов и чек-листов согласования.
Практический ликбез по сметам для тех, кто отвечает за результат и бюджет, а не за расценки.
Основано на практике лектора и действующей нормативной базе: Методика № 421/пр, ФСНБ-2022, ФРСН, ФГИС ЦС.
Эксперт Университета Минстроя НИИСФ РААСН по вопросам ценообразования и сметного нормирования в строительстве.
- Практика в сметном ценообразовании началась в 2006 году.
- Опыт в промышленном, энергетическом, газовом и нефтяном строительстве.
- Проверка смет, НМЦК, сметы контракта, аналитические и накопительные таблицы.
- увидеть, из каких блоков складывается стоимость проекта;
- отличить нормативную часть сметы от рыночной и договорной;
- задавать сметчику и ПТО вопросы по существу, а не только по итоговой сумме;
- быстрее находить зоны риска: исходные данные, коэффициенты, цены и резервы.
Нужна системная подготовка?
Откройте подборку программ по ценообразованию и сметному нормированию.
- Руководителям
- ПТО и ГИПам
- Сметчикам
- Для чтения: проходить разделы последовательно, раскрывая нужные подпункты.
- Для совещания: открыть чек-листы и сверять готовность исходных данных, коэффициентов и рисков.
- Для эксперта: раскрыть все разделы или распечатать в PDF, чтобы проверить текст целиком.
Видео и презентация
1. Введение
1.1 Зачем руководителю понимать сметы
Смета на строительство давно перестала быть внутренним документом сметного отдела. Она напрямую влияет на экономику проекта, выполнение контрактных обязательств и репутацию организации перед заказчиком и контролирующими органами.
Смета задаёт бюджет проекта, служит «языком общения» между заказчиком, проектировщиком, подрядчиком и контролирующими органами. Если стороны по‑разному понимают её структуру и содержание, неизбежны конфликты и финансовые потери.
Практика показывает: когда руководитель, проектировщик, главный инженер, ПТО и сметчик разговаривают на одном языке, проект изначально закладывается с более реалистичной стоимостью, а споры с заказчиком и экспертизой сводятся к минимуму.
Формальный подход «кидай побольше» приводит к массовым вычеркиваниям затрат экспертизой, недофинансированию работ и конфликтам при закрытии объёмов.
1.2 Цель этого пособия
Цель этой методички — дать руководителям и инженерно‑техническим специалистам понятный и практический сметный ликбез в современных условиях российского ценообразования.
В основе текста — опыт лектора и действующая нормативная база: Методика № 421/пр (с учётом изменений приказом № 42/пр от 30.01.2026), ФСНБ‑2022 (с учётом изменения № 17), Федеральный реестр сметных нормативов (ФРСН) и ФГИС ЦС.
Пособие задумано как универсальный материал для руководителей и инженеров, которые не являются сметчиками, но регулярно работают со сметами и несут ответственность за стоимость проектов.
2. Что такое смета и чем она полезна
2.1 Определение и назначение сметы
Смета — это расчётный документ, содержащий перечень работ, ресурсов и прочих затрат, необходимых для реализации проекта строительства, реконструкции или ремонта.
В смете обычно отражаются материалы, оборудование, оплата труда, эксплуатация машин и механизмов, перевозка ресурсов, накладные расходы, сметная прибыль и другие затраты, влияющие на стоимость проекта.
Основные функции сметы:
- Определение бюджета проекта на стадии обоснования инвестиций и заключения контрактов.
- Обеспечение прозрачности расходов и контроль стоимости на всех стадиях: от проектирования до закрытия выполненных работ.
- Основа для планирования финансирования, графиков работ, закупок и логистики.
- Инструмент для сравнения вариантов проектных решений по стоимости.
Смета служит «общим языком» для всех участников проекта. Если руководитель не читает смету, он фактически «слеп» в вопросах стоимости и рисков.
2.2 Почему руководителю важно разбираться в сметах
- Может оценить, насколько полно учтены условия производства работ и риски: логистика, стеснённость, режим, северные условия и другие факторы.
- Способен аргументированно обсуждать стоимость с заказчиком, экспертизой и подрядчиками, а не только по принципу «дорого/дёшево».
- Может поддержать сметчиков в диалоге с проектировщиками и заказчиками, когда нужно включить в документы условия и обоснования для коэффициентов и дополнительных затрат.
Работа с руководителем, который умеет читать смету, позволяет быстро находить решения и совместно защищать обоснованную стоимость. Когда же руководитель смету не понимает и ограничивается фразой «кидай побольше», защитить такую смету без исходных данных и обоснований почти невозможно.
3. Виды смет и их структура
3.1 Состав сметной документации
В практике строительства чаще всего используются следующие документы сметной документации:
- Локальная смета — наиболее детализированный документ. Содержит перечень конкретных видов работ, ресурсов и их стоимости по определённому разделу проекта: например, отделочные работы по корпусу или монтаж инженерных систем.
- Объектная смета — суммирует данные по нескольким локальным сметам в рамках одного объекта: здания или сооружения. Позволяет увидеть стоимость объекта в целом, но с разбивкой по разделам.
- Сметный расчёт на отдельные виды затрат — применяется для затрат, не учтённых сметными нормативами, которые нужно показать отдельно от локальных смет.
- Сводный сметный расчёт стоимости строительства (ССРСС) — документ, который определяет бюджет денежных средств для реализации проекта. Он объединяет стоимость строительства согласно перечню глав: от строительно-монтажных и пусконаладочных работ, оборудования до прочих работ и затрат.
Для государственных и приравненных контрактов смета, как правило, является частью исходных данных для составления сметы контракта без использования сметных нормативов. При необходимости она включается в состав документации, регулируемой контрактным законодательством и методиками ценообразования.
3.2 Структура локальной сметы
Если сильно упростить, любая локальная смета состоит из трёх основных блоков:
- Прямые затраты.
- Накладные расходы.
- Сметная прибыль.
НДС обычно показывается на уровне сводного сметного расчёта, но для небольших объектов может отражаться прямо в локальной смете.
3.2.1 Прямые затраты
В состав прямых затрат локальной сметы обычно входят:
- Материальные ресурсы — строительные материалы, изделия, конструкции, вспомогательные материалы.
- Оборудование.
- Основная заработная плата рабочих-строителей, пусконаладочного персонала и машинистов.
- Затраты на эксплуатацию строительных машин и механизмов.
- Перевозка материальных ресурсов и оборудования до строительной площадки.
3.2.2 Накладные расходы
Накладные расходы отражают затраты строительной организации на управление и обеспечение процесса строительства:
- административно-управленческие и хозяйственные расходы;
- расходы на обслуживание работников строительства;
- расходы на организацию работ на строительных площадках;
- амортизацию основных средств;
- расходы на содержание строительной инфраструктуры;
- страхование, часть налогов и другие общехозяйственные затраты.
Размер накладных расходов определяется методическими документами и зависит от вида работ и условий производства.
3.2.3 Сметная прибыль
Сметная прибыль — часть сметной стоимости, предназначенная для покрытия расходов компании на развитие производства и материальное стимулирование работников.
Её величина определяется методическими документами и зависит от вида работ. Сметная прибыль не относится на себестоимость строительства.

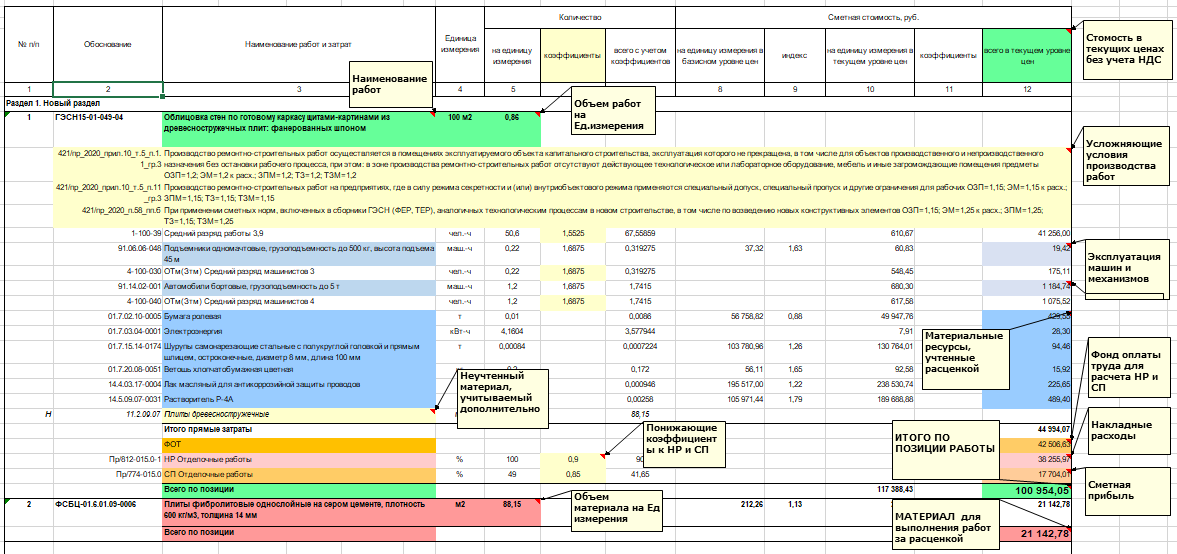

3.3 Пример строки локальной сметы
Экспертный пример ниже показывает, какие зоны в локальной смете руководителю важно уметь распознавать: наименование работ, объём, коэффициенты, учтённые и неучтённые материалы, прямые затраты, накладные расходы и сметную прибыль.
4. Нормативная база
4.1 Федеральный реестр сметных нормативов (ФРСН)
Федеральный реестр сметных нормативов (ФРСН) — официальный перечень действующих сметных норм и методических документов по ценообразованию, который ведёт Минстрой России.
В ФРСН содержатся:
- государственные элементные сметные нормы: ГЭСН, ГЭСНм, ГЭСНп, ГЭСНр, ГЭСНкр;
- методики определения сметной стоимости работ по инженерным изысканиям и подготовке проектной документации;
- нормативные затраты на работы по инженерным изысканиям и подготовке проектной документации.
ФРСН — надёжный источник информации о том, какие сметные нормы действуют, а какие утратили силу.
4.2 ФСНБ‑2022 и другие базы
В настоящее время базовой для новых объектов является Федеральная сметно-нормативная база ФСНБ-2022. Она регулярно обновляется; по состоянию на 1 квартал 2026 года действует изменение № 17.
ФСНБ-2022 включает:
- государственные элементные сметные нормы на строительные и специальные строительные работы;
- государственные элементные сметные нормы на монтаж оборудования;
- государственные элементные сметные нормы на капитальный ремонт оборудования;
- государственные элементные сметные нормы на пусконаладочные работы;
- государственные элементные сметные нормы на ремонтно-строительные работы.
ФСНБ-2020 и другие более старые базы применяются по переходящим объектам. Новые объекты должны рассчитываться по ФСНБ-2022.
4.3 ФГИС ЦС и сплит‑формы
Федеральная государственная информационная система ценообразования в строительстве (ФГИС ЦС) — основной инструмент получения сметных цен на ресурсы и индексов изменения сметной стоимости.
В ФГИС ЦС публикуются:
- сметные цены на строительные ресурсы по регионам;
- индексы изменения сметной стоимости по группам однородных строительных ресурсов;
- сплит‑формы с актуальными ценами трудовых ресурсов, материалов и эксплуатации машин и механизмов по субъектам РФ и отраслям строительства.
Важно использовать сплит‑форму и редакцию ФСНБ‑2022, относящиеся к одному и тому же периоду.
5. Исходные данные: основа достоверной сметы
5.1 Что обязательно нужно до начала сметной работы
Большинство проблем со сметами связано не с «плохой работой сметчика», а с неполнотой исходных данных. До постановки задачи сметчику должны быть готовы следующие ключевые документы и сведения:
- Техническое задание (ТЗ) на проектирование / изыскания / строительство.
- Назначение объекта и основные технико‑экономические показатели.
- Местоположение объекта (регион, населённый пункт, адрес).
- Геологические и климатические условия площадки.
- Требования к надёжности, энергоэффективности, уровню отделки.
- Особые условия: действующее производство, стеснённость, режим секретности и др.
- Источник финансирования: федеральный, региональный, муниципальный бюджет, внебюджетные или смешанные источники.
- Проектная и рабочая документация, ПОС, ПОД, ПОКР.
- Проектная документация (ПД) в объёме, предусмотренном договором.
- Рабочая документация (РД), если она разрабатывается.
- Проект организации строительства (ПОС), при необходимости — ПОД/ПОКР/ПОДР.
- В ПОС отражены: состав техники, схема площадки, временные здания, логистика.
- Ведомости объёмов работ (ВОР).
- Составляются проектировщиками по каждому разделу.
- Содержат виды работ, объёмы и единицы измерения.
- Именно ВОР являются исходной базой для сметы.
- Дефектные ведомости и акты обследования (для ремонтов и реконструкций).
- Местоположение и условия производства работ.
- Транспортные схемы для основных ресурсов.
- Специфические требования заказчика.
5.2 Пример влияния неполного ТЗ
Ситуация. Нужно посчитать укрупнённую стоимость котельной. В ТЗ указана только мощность оборудования, местоположение и условия эксплуатации не уточнены.
- Сметчик ориентируется на «средние» условия, без коэффициентов на Север, сложный климат и удорожание логистики.
- На стадии экспертизы часть затрат на транспорт и условия производства отклоняется как необоснованная — в ТЗ и проекте нет подтверждения.
Вывод. Экономия времени на подготовку полноценного ТЗ оборачивается недофинансированием строительства и сложностями при защите стоимости.
5.3 Транспортные схемы: пример таблицы
Условный пример транспортной схемы для доставки цемента на объект:
| Этап | Вид транспорта | Расстояние, км | Тип дороги | Стоимость, руб/т |
|---|---|---|---|---|
| Завод → ж/д станция | Авто | 25 | Асфальт | 150 |
| Ж/д станция отправления → ж/д станция города | ЖД | 600 | — | 700 |
| Ж/д станция города → стройплощадка | Авто | 40 | Грунт | 300 |
Такая схема позволяет обосновать транспортную составляющую стоимости ресурса.
5.4 Чек‑лист исходных данных (полная версия)
Чек‑лист можно использовать как рабочую форму «Да/Нет» перед передачей объекта в сметный отдел.
1. Техническое задание (ТЗ)
- Типовая форма задания на проектирование подготовлена с учётом приказа Минстроя России от 01.03.2018 № 125/пр в редакции 2022 года. Да / Нет
- ТЗ оформлено письменно и согласовано с заказчиком. Да / Нет
- Указано местоположение объекта. Да / Нет
- Описаны ключевые показатели (назначение, мощности, площади и т.п.). Да / Нет
- Отражены особые условия (действующее производство, стеснённость, ограничения, режим). Да / Нет
- Указан источник финансирования. Да / Нет
2. Проектная и рабочая документация
- Разработана ПД в полном объёме. Да / Нет
- Разработана РД (если предусмотрено). Да / Нет
- Разработан ПОС; при необходимости — ПОД/ПОКР/ПОДР. Да / Нет
- ВОР согласованы между проектировщиками, сметчиками и ПТО. Да / Нет
- Чертежи и спецификации не противоречат друг другу. Да / Нет
3. Условия производства работ
- Зафиксированы стеснённость, режим работы, действующее производство. Да / Нет
- Описаны ограничения по доступу, пропускному режиму, шуму, времени работ. Да / Нет
- Указаны требования по охране труда, пожарной безопасности, временным сетям. Да / Нет
4. Ресурсы, логистика и дополнительные затраты
- Подготовлены транспортные схемы и расстояния перевозки. Да / Нет
- Понятно, какие материалы и оборудование поставляет заказчик, а какие подрядчик. Да / Нет
- Утилизация, временные здания, командировки, вахтовые и иные прочие затраты отражены в исходных данных. Да / Нет
Инфографика: влияние руководителя на достоверность смет
Условный пример для управленческого фокуса: чем выше показатель, тем больше внимания стоит уделить фактору до передачи сметы на проверку.
ТЗ, проектная документация, ведомости объемов, обследования и ограничения площадки.
Связь между руководителем, ГИПом, ПТО, снабжением, сметчиком и заказчиком.
Стесненность, режим, логистика, сезонность, северные условия и другие факторы производства.
Подтверждение рыночных цен, коммерческие предложения и сопоставимость условий поставки.
Значения условные и нужны только для иллюстрации относительного влияния факторов.
6. Методы определения сметной стоимости
6.1 Общие положения
Методика определения сметной стоимости строительства устанавливает основные методы расчёта стоимости объектов. Руководителю важно понимать разницу между ними на уровне принципов.
Практически используются три подхода:
- ресурсно‑индексный метод;
- базисно‑индексный метод (преимущественно для переходящих объектов);
- коммерческие сметы
6.2 Ресурсно‑индексный метод
Суть. Сметные нормы на работы, материальные ресурсы и эксплуатацию машин и механизмов используются как база, к ним применяются индексы изменения сметной стоимости по группам однородных строительных ресурсов.
Общая логика:
- нормы расхода ресурсов — из ФСНБ‑2022;
- стоимость — через индексы из ФРСН и сметные цены из сплит‑форм;
- по отдельным ресурсам — конъюнктурный анализ при необходимости.
Плюсы: баланс достоверности и трудоёмкости, методически рекомендован для большинства бюджетных объектов.
Минусы: низкая наполняемость ФГИС ЦС данными для формирования сплит‑форм по регионам и высокая трудоёмкость учета по конъюнктурному анализу цен.
6.3 Базисно‑индексный метод
Суть. Стоимость сначала рассчитывается в базисном уровне цен, затем к смете применяются укрупнённые индексы.
Особенности:
- используются базисные базы норм;
- индексы применяются к итогам по видам работ или к смете;
- структура изменения цен по ресурсам менее детальна.
Статус: для новых объектов метод считается менее достоверным, для переходящих объектов применяется согласно методике.
6.4 Коммерческие сметы
Суть. Стоимость определяется с учетом фактической себестоимости ресурсов конкретной организации.
Цены берутся:
- материальные ресурсы, заработная плата и аренда машин — по данным бухгалтерии организации;
- накладные расходы и сметная прибыль — по экономическим расчетам организации;
- трудоёмкость — из сметных норм или по фактическим данным организации.
Плюсы: расчет можно выполнять без использования дорогостоящих сметных программ.
Минусы: высокая трудоёмкость сбора исходных данных для составления калькуляций и смет.
Где применяются: при внебюджетном финансировании; при согласовании с заказчиком можно использовать данный метод расчета.
6.5 Сводная таблица сравнения методов
| Метод | Основа расчёта | Плюсы | Минусы | Типичное применение |
|---|---|---|---|---|
| Ресурсно‑индексный | Сметные нормы + индексы по группам однородных строительных ресурсов + конъюнктурный анализ цен | Баланс достоверности и трудоёмкости, методически рекомендован | Низкая заполняемость ФГИС ЦС, высокая трудоёмкость составления КАЦ | Бюджетные объекты и большинство отраслевых объектов |
| Базисно‑индексный | Базисный уровень цен + укрупнённые индексы | Простота для переходящих объектов | Меньшая достоверность и укрупнённость структуры | Переходящие объекты и специальные случаи по методике |
| Коммерческий | Фактическая себестоимость ресурсов конкретной организации | Можно считать без дорогостоящих сметных программ | Высокая трудоёмкость сбора исходных данных | Внебюджетное финансирование и согласованные с заказчиком расчеты |
7. Коэффициенты и условия производства работ
7.1 Зачем нужны корректировочные коэффициенты
Корректировочные коэффициенты учитывают специфические условия производства работ, которые не заложены в базовой норме.
Применяются, например, для учёта:
- малых объёмов работ при ремонте и реконструкции;
- стеснённых условий и работы на действующем объекте;
- режима секретности и специальных допусков;
- ограничений по времени (ночные работы) и повышенных требований к безопасности.
Коэффициент должен быть обоснован реальными условиями и закреплён в документации (ПОС, ПОД, ПОКР, акты, письма заказчика).
7.2 Пример: капитальный ремонт стрелкового тира
Формальный подход. В смете только отделочные работы и полы, коэффициенты не применяются. Итог — около 791 тыс. руб.
Грамотный подход. В документах фиксируют, что:
- это капитальный ремонт, а не новое строительство;
- подтверждены малые объёмы работ при ремонте и реконструкции;
- работы ведутся на действующем объекте;
- объект расположен на территории военной части, поэтому нужны специальные условия доступа.
После применения обоснованных коэффициентов стоимость возрастает примерно до 885 тыс. руб., то есть почти на 12 %.
7.3 Пример: ремонт системы отопления дома культуры
Исходные данные: капитальный ремонт системы отопления в действующем Доме культуры, работы проводятся летом.
Обоснованы: коэффициент на капитальный ремонт и малообъёмность, если по норме измеритель больше фактического объёма; коэффициент на стеснённость в эксплуатируемом объекте без остановки рабочего процесса и при отсутствии мебели в месте производства работ.
Необоснованы: коэффициент действующего производства, если летом объект фактически не работает, и коэффициент режима секретности без специальных требований.
Важно, чтобы условия реально влияли на трудоёмкость и были зафиксированы технической документацией.
7.4 Пример разборки строки с коэффициентами
Пример позиции локальной сметы на установку радиаторов:
| Поле | Значение |
|---|---|
| Шифр | ГЭСН18‑03‑006‑02 |
| Наименование | Установка радиаторов алюминиевых |
| Единица измерения | шт |
| Объём | 18 |
| Стоимость по позиции, руб. без НДС | 18 193 |
Коэффициент малообъёмности при капитальном ремонте:
- 1,15 к нормам затрат труда рабочих;
- 1,25 к затратам на эксплуатацию машин и механизмов, включая оплату труда машинистов, с одновременным применением понижающего коэффициента 0,9 к накладным расходам и 0,85 к сметной прибыли.
Коэффициент на стеснённость: 1,2 к нормам затрат труда рабочих и к затратам на эксплуатацию машин и механизмов, включая оплату труда машинистов.
Без коэффициентов стоимость по позиции: ≈ 18 193 руб.
С коэффициентами стоимость по позиции: ≈ 23 202 руб.
После применения обоснованных коэффициентов стоимость возрастает более чем на 27 %.
7.5 Мини‑чек‑лист по коэффициентам
- Все ли особые условия производства зафиксированы в ПОС/ПОД/ПОКР и актах? Да / Нет
- Соответствуют ли коэффициенты действующим методическим документам? Да / Нет
- Применены ли коэффициенты к правильным составляющим: нормам затрат труда рабочих и машинистов, эксплуатации машин и механизмов? Да / Нет
- Понятно ли, как каждый коэффициент влияет на итоговую стоимость? Да / Нет
8. Конъюнктурный анализ цен
8.1 Задачи и источники ценовой информации
Конъюнктурный анализ цен — сбор и обработка информации о ценах на ресурсы для обоснования сметных цен, когда данных ФГИС ЦС недостаточно или требуется уточнение технических характеристик.
Источники:
- сайты поставщиков и агрегаторы цен;
- прайсы и каталоги производителей;
- коммерческие предложения (КП);
- калькуляции и документы, раскрывающие структуру цены.
Важно учитывать актуальность, НДС и включённые/невключённые затраты: доставку, упаковку, шеф‑монтаж и другие условия поставки.
8.2 Распределение ролей между подразделениями
Нагрузка по конъюнктурному анализу не должна полностью лежать на сметчиках.
- Проектировщики и ПТО — формируют спецификации, уточняют технические требования, участвуют в транспортных схемах.
- Снабжение / закупки — собирают КП, поддерживают базу поставщиков, уточняют условия поставки.
- Сметный отдел — заполняет листы анализа, сравнивает предложения, выбирает сметную цену и фиксирует обоснование.
8.3 Пример таблицы конъюнктурного анализа
Пример для вентиляционной установки. При сравнении коммерческих предложений модель и техническая модификация должны совпадать, иначе предложения нельзя считать сопоставимыми.
| Поставщик | Модель | Цена, руб (с НДС) | Условия поставки | Доставка | Документ |
|---|---|---|---|---|---|
| ООО «А» | Вент‑1000 | 950 000 | 30 дней, 50 % аванс | Включена | КП № 15 от 10.03.26 |
| ООО «Б» | Вент‑1000 | 980 000 | 45 дней, 30 % аванс | Не включена | КП № 08 от 11.03.26 |
| ООО «В» | Вент‑1000 | 1 050 000 | 60 дней, 100 % предоплата | Включена | КП № 21 от 12.03.26 |

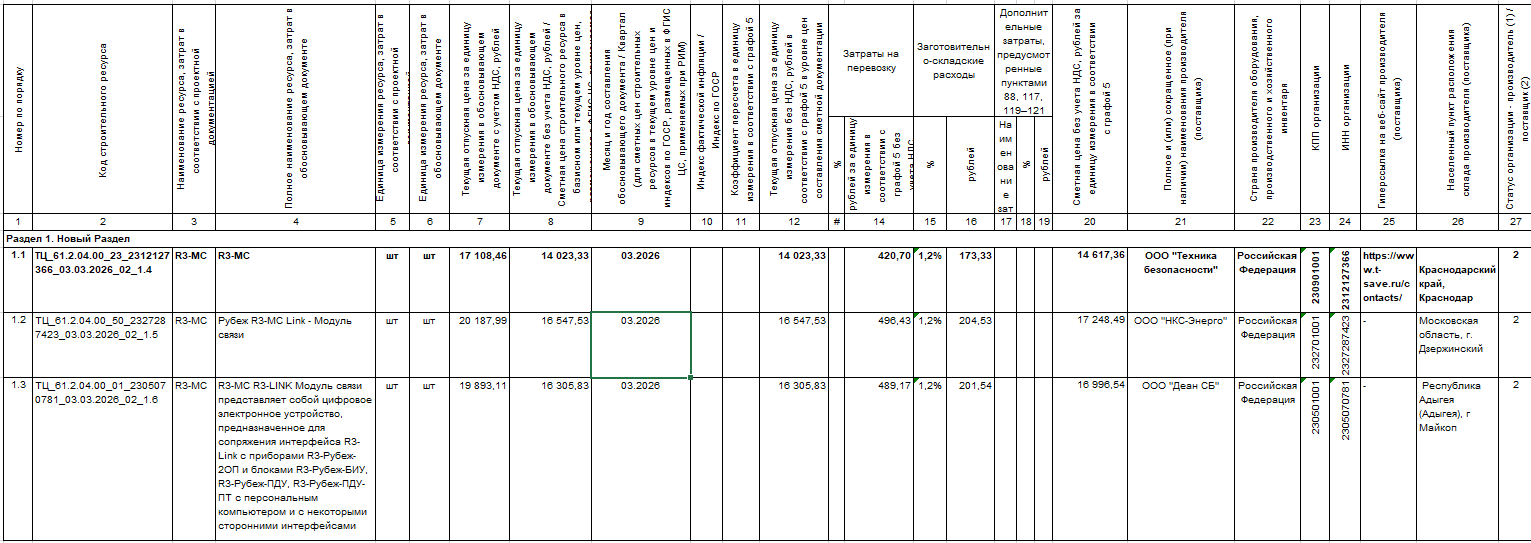

8.4 Пример структуры листа конъюнктурного анализа
Вместо условной учебной таблицы ниже приведён экспертный пример структуры листа конъюнктурного анализа. Он показывает, какие поля обычно нужны для подтверждения цены ресурса и сопоставимости предложений.
Инфографика: 4 шага к «здоровым» сметам
-
1Навести порядок в исходных данныхВвести чек‑лист готовности ТЗ, ПД/РД, ВОР, ПОС, дефектных ведомостей и транспортных схем.
-
2Фиксировать условия производства работВсе особенности площадки и режимы работы должны быть отражены в документах, а не только в смете.
-
3Организовать сбор ценРазделить задачи по конъюнктурному анализу между сметчиками, снабжением и ПТО.
-
4Ввести лист согласования сметФормализовать согласование смет между сметным отделом, ПТО, снабжением, главным инженером и руководителем.
9. Риски и резервы в сметах
9.1 Непредвиденные работы и затраты
В актуальной методике понятие «непредвиденных работ и затрат» чётко ограничено. Это не универсальный «запас на всякий случай».
В общих чертах:
- непредвиденные допускаются только в определённых методикой случаях;
- обычно рассчитываются в процентах от стоимости части сметной документации;
- при закрытии выполненных работ обоснованием непредвиденных затрат является смета, а порядок закрытия должен быть предусмотрен договором или контрактом.
Важно не включать в смету для непредвиденных затрат статьи, которые должны учитываться отдельно.
9.2 Утилизация и захоронение отходов
Затраты на утилизацию мусора и отходов часто забывают включать в ПОС и ПД.
Если утилизация не отражена в исходных документах, соответствующие позиции в смете могут быть вычеркнуты даже при фактическом выполнении работ.
9.3 Главы 1 и 9 сводного сметного расчёта
Глава 1 содержит затраты на подготовку территории строительства: отвод земельного участка, освобождение территории строительства, плату за аренду земельного участка и другие подготовительные затраты. Все работы должны быть подтверждены проектом и ПОС.
Глава 9 включает прочие работы и затраты: зимнее удорожание, вахтовые и командировочные затраты, перебазирование организации, утилизацию отходов и другие затраты. Затраты на проведение пусконаладочных работ рассчитываются локальными и объектными сметными расчетами.
9.4 Мини‑чек‑лист по рискам и резервам
- Прописан ли договором или контрактом порядок закрытия непредвиденных затрат? Да / Нет
- Учтены ли в смете и документации затраты на утилизацию отходов? Да / Нет
- Все ли подготовительные работы отражены в проекте/ПОС и главе 1 ССРСС? Да / Нет
- Все ли прочие работы и затраты обоснованы и не дублируют другие статьи? Да / Нет
10. Как руководителю читать смету
10.1 Быстрый алгоритм для локальной сметы
Алгоритм позволяет за 5–10 минут получить общее представление о локальной смете.
- Проверить реквизиты. Объект, вид работ, раздел проекта, уровень цен, база норм.
- Сверить объёмы. По ключевым позициям сметы сравнить объёмы с чертежами и ВОР.
- Просмотреть коэффициенты. Понять, какие условия учтены и где они зафиксированы.
- Оценить структуру прямых затрат. Доля материалов, труда, машин.
- Проверить логистику и сопутствующие затраты. Доставка, временные сооружения, утилизация.
10.2 Пример разборки строки локальной сметы
Позиция: установка радиаторов, см. пример в разделе 7.4. Руководителю полезно задавать вопросы:
- Подтверждена ли малообъёмность при капитальном ремонте в ПД/ПОКР?
- Подтверждена ли стеснённость по трём критериям в ПД/ПОКР?
- Корректно ли применены коэффициенты и понятно ли, к каким составляющим они относятся?
10.3 Работа со сводным сметным расчётом стоимости строительства (ССРСС)
При анализе ССРСС важно видеть документ целиком.
- Проверить корректное заполнение пояснительной записки согласно требованиям ГГЭ, если она необходима.
- Проверить связь с локальными и объектными сметами.
- Проверить, все ли затраты учтены Сводником, особенно по главам 1 и 9.
- Проверить, каким образом в договоре или контракте будет учтено закрытие непредвиденных затрат.
10.4 Чек‑лист для согласования смет руководителем
- Исходные данные: ТЗ, ПД/РД, ВОР, ПОС, акты полные и актуальные.
- Нормативная база и цены: актуальная база, корректные сплит‑формы и индексы.
- Коэффициенты: обоснованы условиями, применены корректно.
- Логистика и сопутствующие затраты: транспорт, подготовка территории, утилизация учтены.
- Резервы и налоги: непредвиденные и НДС рассчитаны по методике.
- Прозрачность: структура стоимости понятна, сметчик может объяснить ключевые позиции.
11. Роль руководителя в сметной работе
11.1 Основные задачи руководителя
Сметная работа не должна подменять работу проектировщиков, ПТО, снабжения. Роль руководителя — организовать взаимодействие между ними и сметным отделом.
Ключевые задачи:
- Обеспечить сметчиков полным комплектом исходных данных.
- Поддержать сметчиков в диалоге с проектировщиками и заказчиком.
- Организовать распределение задач по сбору ценовой информации.
11.2 Чего не должен делать руководитель
- Требовать «просто увеличить смету» без дополнительных исходных данных.
- Игнорировать необходимость фиксации условий в документации (вместо этого надеяться «на устные договорённости»).
- Считать, что ответственность за все ошибки в сметах лежит только на сметчиках.
Инфографика: зрелость работы со сметами
Приложения и чек‑листы
Разобраться глубже на программах Университета Минстроя
Если материал полезен для команды, следующий шаг — выбрать программу по ценообразованию и сметному нормированию в строительстве.
